Bahnprojekt Stuttgart-Ulm
Baufortschritte trotz widriger Witterungsbedingungen
Anfang März 2013 erhielt die Arge AMAND/HABAU einen Auftrag in Höhe von 2,2 Mio. Euro, Baustellenflächen für den Bau des Steinbühltunnels vorzubereiten. Unser Auftraggeber ist die Arge Tunnel Albaufstieg, bestehend aus den Firmen Porr, Hinteregger, Östu-Stettin und Swietelsky.
Vorarbeiten
Beauftragt war der Abtrag von 160.000 m³ Ober- und Unterboden, die Herstellung der Zwischenangriffsbaugrube Pfaffenäcker (153.000 m³), die Baugrube am Voreinschnitt Hohenstadt (55.000 m³), 250.000 t Materialaufbereitung und Transport sowie die Herstellung eines Sickerbeckens und diverser Baustellenzufahrten.

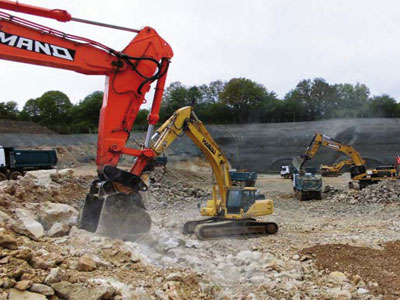

Der lange Winter auf der Alb verzögerte den Baubeginn am Zwischenangriff bis fast Ende März. Wegen des feuchten Frühjahrs stoppte die ökologische Bauüberwachung immer wieder den Abtrag und die Zwischenlagerung von Ober- und Unterboden. Bis Ende Mai musste die Baugrube am Zwischenangriff Pfaffenäcker fertig sein. Der Kalkstein konnte nur durch Lockerungssprengungen gelöst werden. An den Tunnelportalen Nord und Süd waren wir abhängig vom Fortschritt der Sicherungsarbeiten mit acht Ankeranlagen und der Spritzbetonsicherung.
Trotz der ungünstigen Wetterverhältnisse konnten wir den Termin einhalten! Planmäßig Anfang Juni konnte der Tunnelvortrieb beginnen. Somit konnte die offizielle Tunnelanschlagsfeier am 19. Juli in den ersten 200 m aufgefahrenen Tunnel stattfinden.
Parallel dazu wurde ein kleinerer Zwischenangriff im Umpfental bei Gruibingen ausgehoben, von dem ein bauzeitlicher Stollen von 960 m Länge senkrecht auf den Boßlertunnel errichtet werden soll.
Durch diese Vorarbeiten wurde der eigentliche Baubeginn sichergestellt.
Folgende Leistungen sind zu erbringen: Los 1
Los 2
Los 3
|
Planfeststellungsabschnitt 2.2.
Hauptauftrag
Nun liefen parallel dazu die Verhandlungen zum Angebot über die Erdarbeiten für den gesamten Planfeststellungsabschnitt 2.2. Nach mehreren Verhandlungsrunden erhielt die Arge Erdbau Albaufstieg II Anfang Juni den Auftrag über weitere Erdbauleistungen. Die bestehenden Arge AMAND / Habau wurde hierfür durch die Firma Hinteregger erweitert.
Das Baufeld besteht nun aus drei Losen. Los 1: Abschnitt Aichelberg (Boßlertunnel), Los 2: Abschnitt Umpfental und Los 3: Abschnitt Hohenstadt (Steinbühltunnel). In allen drei Bereichen sind große Baustelleneinrichtungsflächen für Büros, Wohnlager, Werkstätten, Gewässerschutzanlagen sowie Zwischenlagerflächen zu errichten. Alle Baustraßen und Anschlüsse an öffentliche Straßen werden asphaltiert. Jedes Baulos erhält für Massentransporte eigene direkte Anbindungen an die Bundesautobahn A8 ( München-Stuttgart), die durch uns herzustellen sind.
Ungefähr 70 Prozent der geplanten Leistung soll von Juni 2013 bis Mai 2014 erbracht werden. Je nach Baufortschritt sind weitere Teilansätze 2015, 2017 und 2018 geplant. Bauende ist vorraussichtlich im Februar 2019. Bei gleichzeitigen Arbeiten an allen drei Baulosen waren im August 2013 zum Beispiel 17 Bagger, 7 Raupen, 6 Walzen, bis 20 4-Achser-LKW und 17 Sattelzüge im Einsatz; an eigenem Personal hatte die Erdbauarge rund 50 Personen ( Gewerbliche und Angestellte) beschäftigt.
Planfestsstellungsabschnitt 2.2. - Hauptaugenmerk liegt auf den Tunnelbauwerken |
Auszug aus Amand journal 04/2013
